基礎工事は10月10日に基礎立ち上がり部のコンクリート打設し、11日〜14日まで養生、10月15日に型枠ばらしを行った。

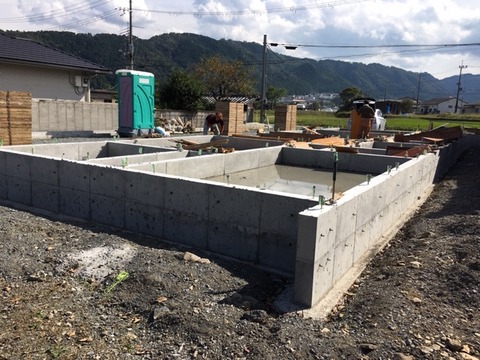

10月10日 立ち上がり打設前の型枠確認

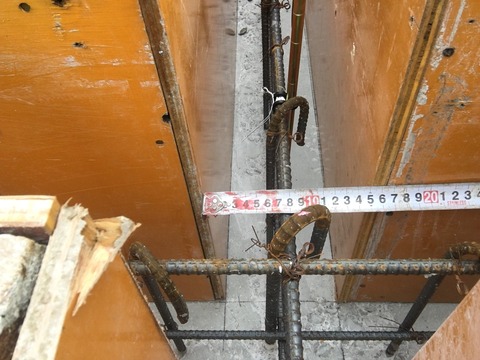

1010-2

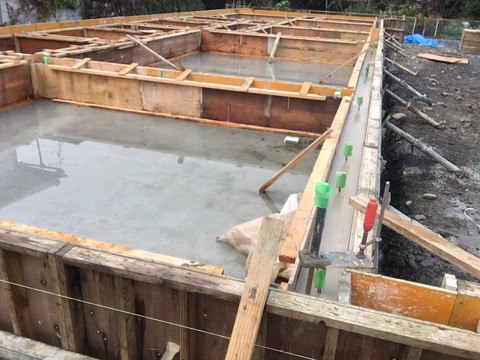

10月10日(水) 立ち上がりコンクリート打設
1010-3


立ち上がりの型枠にコンクリートを流し込み
1010


隙間ができないようコンクリートに振動を与えながら、均一に打ち込む
1010-4


打設後は立ち上がりの表面を平滑にするレベラーを流し込む
1010-7


防雨のための養生
1010-5


10月15日(月)型枠のばらし

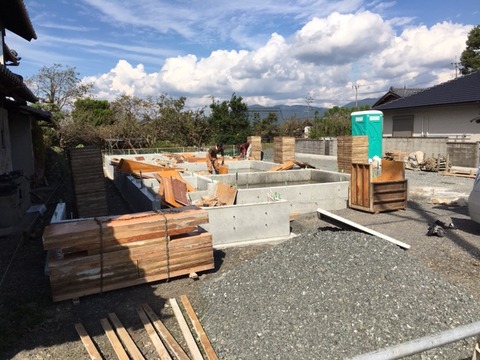

1015-2


現場全景
1015-3


作業風景
1015-4


現場全景
1015


10月16日(火)埋め戻しと外部配管
基礎工事のために掘り下げた地面を所定の高さまで埋め戻す
足場工事の前に配管も施工
1016-2

現場全景
1016


■工事スケジュール

10月17日(水)設備外部配管

   18日(木)~ 基礎工事玄関等増し打ちコンクリート打ち、東側犬走コンクリート打ち

   24日(水)先行足場

   25日(木)土台据付

   26日(金)上棟

   27日(土)ルーフィング工事

11月 1日(木)建築確認中間検査、瑕疵担保保険躯体検査
