システムキッチンの取付日。
室内では木製建具のたて合わせと洗面台の取付、外部は吹き付けの養生が始まった。

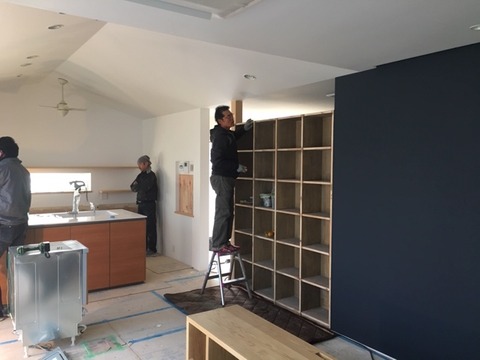

システムキッチンとレンジフードの取付
本棚の木口処理も

木製建具はたて合わせ
開閉を調整できたら、外して表面を塗装する
■工事スケジュール
12月12日(水)
| 機器・建具・家具取り付け
14日(金)
15日(土)外部足場解体、道路舗装
17日(月)内外美装
18日(月)
| 室内塗装
| 犬走り、駐車場荒打ち
21日(金)
22日(土)
| 駐車場仕上げ
24日(祝)
| 植栽工事
27日(木)
*工事スケジュールは天候や工事の進捗状況で予告なく変更することがあります。
現場に入られる際は必ず弊社までご確認ください。
